▣ 시간관리_일정관리_PERT, 3점 산정, 평균, 표준편차, 신뢰도, z-score, 노력추정, 모수적 모델링
PERT(Program Evaluation and Review Technique)
- 작업기간이나 원가를 3개의 시나리오(비관, 낙관, 보통<최빈치>)로 나누어 산정하는 것
암기 : 최낙비
- 평균(베타분포) = (tP + 4tM + tO) / 6
( tP(pessimistic) : 비관치, tM(most likely) : 보통치<최빈치>, tO(optimistic) : 낙관치 )
- 평균(삼각분포) = (tP + tM + tO) / 3
* 선례 데이터가 불충분하거나 판단 데이터를 사용할 때 삼각분포각 적합
- 표준편차 = (tP - tO) /6
- 분산 = ((tP - tO)/6)^2
■ 노력추정(effort estimation)
유사추정 | 과거에 수행한 프로젝트 중에서 가장 유사한 프로젝트를 선정하고 유사도(또는 상이도)에 따른 보정을 거쳐 현 프로젝트의 노력(원가)를 추정하는 기법, 전에 수행한 프로젝트 정보가 있을 때 적합한 방법 |
상향식 추정 | 전체 프로젝트를 보다 작은 작업 단위로 분할하고 각 단위의 노력(원가)를 산정한 후에 각 개별 산정을 더해 총 노력(원가)를 얻음. 보다 세부적인 정보가 많은 프로젝트 후반 작업에서 적합한 기법 |
하향식 추정 | 먼저 전체 프로젝트 노력(원가)를 추정한 후에 각 하위 과업에 총 노력(원가)를 배분함. 전체 프로젝트 노력(원가)를 추정하기 위해서는 일반적으로 모수적 모델링이 활용되지만 유사추정 또는 전문가 판단이 사용될 수 있음 |
모수적 모델링 | 과거 실적자료와 수학적인 모델을 사용하여 프로젝트 노력(원가)의 소요량을 계산함 모수적 모델은 비교적 엄밀한 방법에 의해 개발되나 그 정확성은 경우에 따라 차이가 큼 대표적인 방법으로는 COCOMO가 있음 |
전문가 판단 | 충분한 지식을 갖고 있는 사람에게 추정이나 예측을 하도록 함 거의 모든 추정 또는 예측에서 사용될 수 있는 가장 기본적인 예측 방법 |
2017년 9번
PERT를 사용하여 표준편차를 계산하면,
평균 : (p + 4m + o) / 6, 표준편차 : ( p – o ) / 6
[p: 비관치 , m: 최빈치, o: 낙관치]
평균 : ( 17 + (4 x 14) + 5 ) / 6 = 13
표준편차(시그마) : ( 17 – 5 ) / 6 = 2
평균이 13일 이고 표준편차( σ )가 2 이므로 9일~17일 사이는 ±2 σ 에 해당한다.
(시그마 수준은 (평균값에서 상/하한값 거리) / 표준편차이므로, 4 / 2 = ±2σ)
μ ± 2σ : 95.4499736104%
2019년 8번
정답 : 4번
평균 : (p + 4m + o) / 6, 표준편차 : ( p – o ) / 6
[p: 비관치 , m: 최빈치, o: 낙관치]
최빈치 : 27
낙관치 : 27 - 2 = 25
비관치 : 27 + 5 = 32
평균 : (32 + 4*27 + 25) / 6 = (32 + 108 + 25) / 6 = 165 / 6 = 27.5 (소수점 반올림시 28주)
2021년 1번
정답 : 2번
- 평균(베타분포) = (tP + 4tM + tO) / 6
( tP : 비관치, tM : 보통치, tO : 낙관치 )
- 표준편차 = (tP - tO) /6
- 분산 = ((tP - tO)/6)^2
확률이 95% 이므로 2 Sigma, 즉 평균치 20일 ± 2σ 표준편차이며,
분산은 4.0임
분산은 표준편차의 제곱값이므로, σ^2 = 4 일 때 표준편차 σ = 2임
z-score는 X값이 평균에서 표준편차의 몇 배 만큼 차이가 있는지
평가하는 수치로 아래와 같이 계산 할 수 있음
z = (X - μ) / σ μ : 평균, σ : 표준편차
평균은 20일으로 제시되었고, z 값은 1.65로 주어졌으며,
표준편차는 2 이므로 아래와 같이 계산 할수 있음
1.65 = (X - 20) / 2
X = (1.65 *2) + 20 = 23.3 , 정답은 2번
2014년 22번
정답 : 3번
모수적 모델링 | 과거 실적자료와 수학적인 모델을 사용하여 프로젝트 노력(원가)의 소요량을 계산함 모수적 모델은 비교적 엄밀한 방법에 의해 개발되나 그 정확성은 경우에 따라 차이가 큼 대표적인 방법으로는 COCOMO가 있음 |

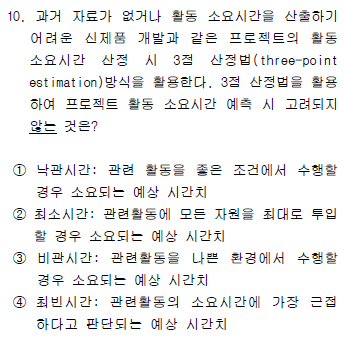

2015년 10번
정답 : 2번
PERT(Program Evaluation and Review Technique)
- 작업기간이나 원가를 3개의 시나리오(비관, 낙관, 보통<최빈치>)로 나누어 산정하는 것
- 평균(베타분포) = (tP + 4tM + tO) / 6
( tP(pessimistic) : 비관치, tM(most likely) : 보통치<최빈치>, tO(optimistic) : 낙관치 )
- 평균(삼각분포) = (tP + tM + tO) / 3
* 선례 데이터가 불충분하거나 판단 데이터를 사용할 때 삼각분포각 적합
'사업관리' 카테고리의 다른 글
통합관리_변경관리_변경통제, 변경 통제 위원회(CCB) (0) | 2021.09.19 |
---|---|
위험관리_리스크 대응 전략 부정적 회피, 전가, 완화, 수용 긍정적 활용, 공유, 향상, 수용, ISO/IEC 13335 (0) | 2021.09.12 |
프로젝트 관리_쿤츠(H.Koontz)와 오도넬(C. O'Donnell) 프로젝트 관리 기능 5단계, 계획수립, 조직화, 충원, 지휘, 통제 (0) | 2021.09.12 |
범위관리_요구사항 관리, 요구사항 문서, 도구와 기법, 공동 작업 형태, 동료검토, JAD (0) | 2021.09.12 |
자원관리_프로젝트 조직_직무설계, 직무단순화, 직무확대, 직무충실화, 직무순환 (0) | 2021.09.04 |
